Um Stóru-Laxá

  • TegundBrýr
  • StaðaFramkvæmd lokið
  • Verktími2020–2023
  • Markmið
      Greiðar samgöngurÖruggar samgöngur
  • Heimsmarkmið
      9. Nýsköpun og uppbygging8. Góð atvinna og hagvöxtur
  • Flokkar
      BrúFjárfestingarátak
  • Svæði
    • Suðurland

Ný 145 m löng tvíbreið brú yfir Stóru-Laxá var opnuð fyrir umferð 25. júní 2023. Hún kemur í stað einbreiðrar 120 m langrar brúar frá árinu 1985. Umferðaröryggi eykst til muna með tilkomu brúarinnar. Samgöngur um Skeiða- og Hrunamannaveg verða mun greiðari enda hefur umferð aukist töluvert á þessu svæði síðustu ár, sér í lagi með tilkomu aukins ferðamannastraums.

Tengd útboð

Verkið sem Vegagerðin bauð út bar heitið; Skeiða- og Hrunamannavegur (30) um Stóru-Laxá. Í því fólst bygging brúar yfir Stóru-Laxá, gerð nýs vegkafla Skeiða- og Hrunamannavegar (30) beggja vegna, breikkun vegamóta við Skarðsveg og við Auðsholtsveg og gerð reiðstígs. Nýja brúin er til hliðar við gömlu brúna, tvíbreið, staðsteypt, eftirspennt bitabrú, 145 m löng í fjórum höfum. Lengd vegkafla er rúmlega 1000 m og lengd reiðstígs rúmir 300 m.

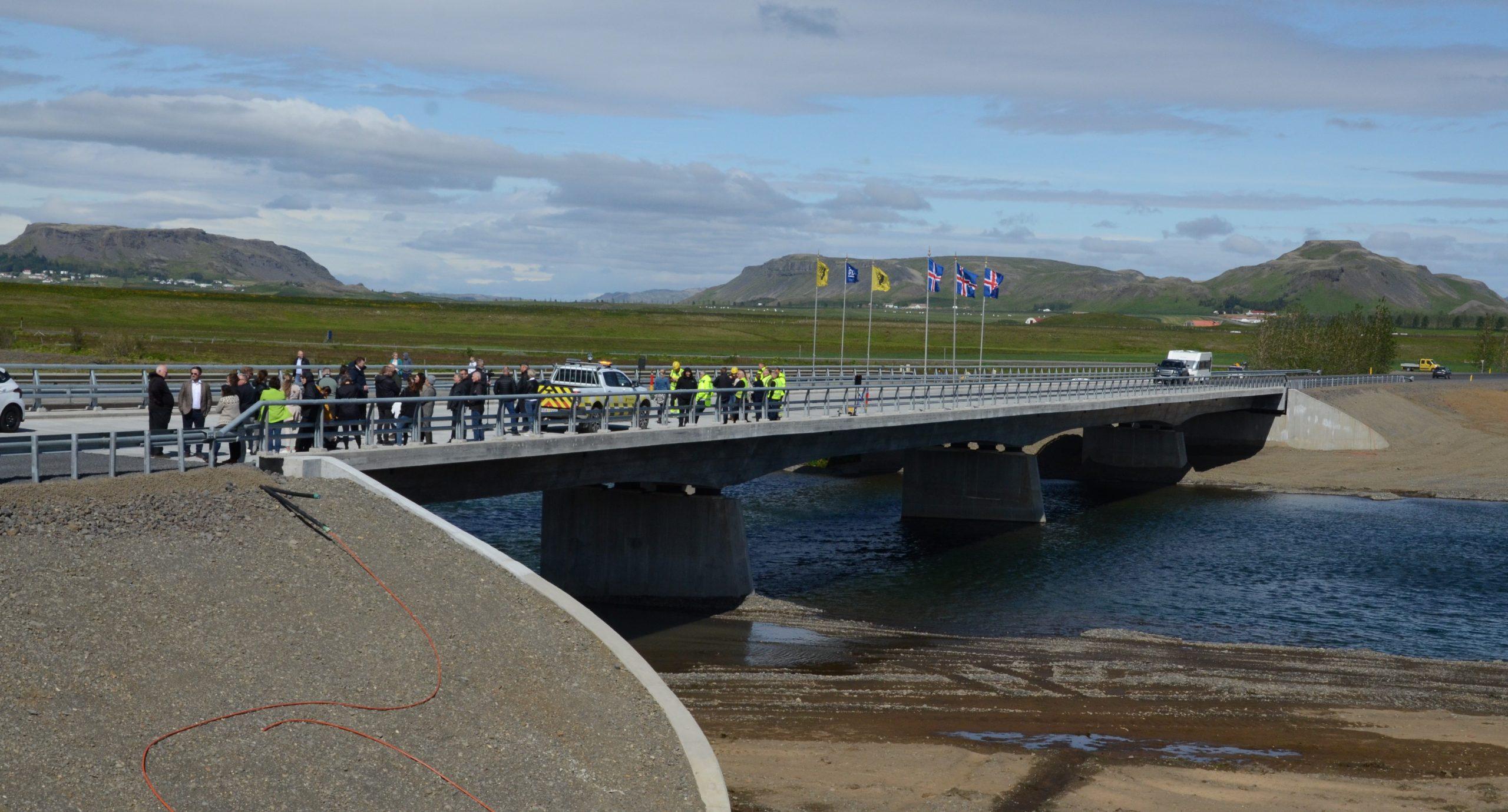

Stóra-Laxá. Formleg opnun sumarið 2023.

Stóra-Laxá. Formleg opnun sumarið 2023.

Markmið framkvæmdanna

Eitt af markmiðum framkvæmdanna var að fækka einbreiðum brúm á landinu, sér í lagi á umferðarmiklum vegum. Umferð um Skeiða- og Hrunamannaveg hefur þyngst töluvert síðasta áratug. Frá aldamótum hefur umferðin aukist, að jafnaði, um 3,7 % á ári. Heildaraukning frá aldamótum er 124%. Heildaraukning milli áranna 2010 og 2022 er 57%.

Verkið er hluti af sérstöku sérstöku fjárfestingarátaki ríkisins, þar sem sjö einbreiðar brýar voru breikkaðar á árunum 2020-2024.



Verktakar og eftirlit

Tilboð í verkið voru opnuð 24. ágúst 2021. Ístak bauð rúma 791 m.kr. í verkið sem var tæplega 82 prósent af áætluðum verktakakostnaði. Skrifað var undir verksamning við Ístak 23. september 2021. Framkvæmdir hófust í október það ár.

Tilboð í eftirlit með verkinu voru opnuð 31. ágúst 2021. Samið var við VSÓ verkfræðistofu sem bauð tæpar 17 m.kr. í eftirlitið. Verkefnastjórn og umsjón framkvæmda var í höndum framkvæmdadeildar Vegagerðarinnar. Auk þessara aðila komu fjölmargir starfsmenn Vegagerðarinnar að ýmsum þáttum undirbúnings og einstökum hlutum verksins.

Með aðalverktakanum Ístaki störfuðu margir undirverktakar við útboðsverkið: Steypustöðin sá um steypuframleiðslu, Nesey annaðist jarðvinnu og vegagerð, VA-verktakar unnu við niðurlögn steypu í brúardekk, CCL sá um uppspennu, Bikun sá um klæðningar á vegum og Rekverk settu upp vegrið.


Verklok voru áætluð í lok september 2022 en brúin var opnuð fyrir umferð í júní 2023. Vegna ytri aðstæðna urðu tafir á afhendingu búnaðar sem þurfti til brúargerðarinnar. Það varð þess valdandi að framkvæmdum seinkaði fram á vetur. Veturinn 2022-2023 reyndist afar kaldur með langvarandi frostatíð sem gerði erfitt um vik að steypa brúargólfið. Því var brugðið á það ráð að byggja yfir brúna og tjalda yfir og niður með hliðum að jörð. Kynt var bæði undir brúargólfinu og einnig  í tjaldinu yfir brúargólfinu áður en steypt var. Þar inni var hitinn orðinn um 10°C  þegar steypuvinna hófst. Steypuvinna við brúargólfið hófst að morgni þriðjudagsins 24. janúar og lauk seinnipart miðvikudagsins 25.janúar og hafði vinnan þá staðið yfir samfellt í 30 klukkustundir.

Brúnni forðað frá stórtjóni

Kuldatíðin hafði mikil áhrif á framkvæmdina. Í janúar 2023 höfðu myndast klakastíflur í árfarveginum sem voru í þann veginn í bresta. Stefndi þá í stórtjón á brúnni sem var á viðkvæmu byggingarstigi. Við byggingu brúarinnar hafði árfarvegurinn verið þrengdur og verkpallar reistir yfir hann. Fyrirséð var að vatnsopið bæri ekki stóraukið vatnsrennsli með jakaburði. Til að bjarga málum var vegurinn að gömlu brúnni rofinn 19. janúar til að opna nýjan farveg fyrir ána og skapa svigrúm fyrir aukið vatnsrennsli.  Næsta dag, þann 20. janúar, gerði asahláku eftir um sex vikna samfelldan frostakafla. Mikill ís var kominn á ána og því viðbúið að áin ryddi sig með miklu vatnsflóði og jakaburði. Þann 21. janúar, tveimur dögum eftir að vegurinn var rofinn, ruddi áin sig fram með miklu flóði og streymdi að hluta um hinn nýja farveg. Með stórvirkum vinnuvélum tókst verktakanum að bægja frá ísjökum og halda rennslinu greiðu á meðan vatnselgurinn var mestur og forða nýja mannvirkinu frá skemmdum.

Loka þurfti Skeiða- og Hrunamannavegi (30) um nokkurt skeið vegna þessa. Heimafólki og öðrum vegfarendum sem urðu fyrir óþægindum vegna lokananna er þökkuð þolinmæðin.

Slysatíðni við brúna gömlu yfir Stóru-Laxá var ekki há. Fimm atvik hafa orðið frá aldamótum. Hins vegar urðu alvarleg meiðsli á fólki í tveimur tilvikum.
